Kalau kamu pernah dengar arsitek atau kontraktor yang sudah punya nama besar menolak proyek rumah tumbuh, jangan buru-buru menyimpulkan mereka gengsi atau nolak proyek kecil. Alasan sebenarnya sering kali soal manajemen risiko — dan itu bisa dijelaskan lewat perbandingan dua strategi mencicil rumah yang kelihatannya mirip, tapi hasilnya bisa jauh berbeda.

Dua Strategi, Satu Keterbatasan yang Sama

Selesai Utuh vs Setengah Jadi Merata

Bayangkan dua orang dengan tanah dan kebutuhan yang sama: sama-sama ingin punya rumah, sama-sama dana terbatas, sama-sama memutuskan membangun bertahap. Orang pertama memilih strategi membangun per area — menyelesaikan satu ruangan penuh (misalnya kamar tidur dan kamar mandi) sebelum lanjut ke area berikutnya. Orang kedua memilih strategi membangun per komponen — menyelesaikan satu lapisan pekerjaan di seluruh rumah dulu (misalnya semua pondasi dan struktur), baru lanjut ke lapisan berikutnya (dinding, atap), baru terakhir finishing.

Di atas kertas, dua-duanya kedengaran masuk akal. Bedanya baru kelihatan jelas begitu ada faktor yang berubah di tengah jalan — misalnya, tukang atau mandor yang dipakai berganti orang.

Kenapa Pergantian Tukang Bisa Jadi Titik Rawan

Serah Terima Mulus vs Penuh Tanda Tanya

Ini bagian yang sering terlewat: strategi "per komponen" jauh lebih rentan terhadap pergantian pelaksana di tengah proyek, dibanding strategi "per area". Alasannya sederhana — kalau kamu membangun per area, setiap tahap yang selesai benar-benar selesai secara utuh. Tukang baru yang masuk tinggal melanjutkan area yang belum dikerjakan, tanpa perlu menebak-nebak kondisi area yang sudah ada.

Sebaliknya, kalau kamu membangun per komponen, ada masa-masa di mana seluruh rumah berada dalam kondisi "setengah jadi secara merata" — pondasi sudah ada di semua titik, tapi dindingnya belum, atau dindingnya sudah berdiri tapi belum diplester. Kalau di titik ini pelaksana lama berhenti dan digantikan orang baru, si pelaksana baru harus menebak: bagian mana yang sudah benar-benar sesuai rencana, bagian mana yang masih setengah jalan, bagian mana yang perlu dicek ulang. Inilah yang bikin proses serah terima pekerjaan antar tukang jadi berantakan, dan potensi kesalahpahaman soal tanggung jawab jadi meningkat drastis begitu ada masalah muncul di kemudian hari.

Ruang yang Ditinggal Setengah Jadi Punya Risikonya Sendiri

Rumah Terawat vs Rumah Terekspos Cuaca

Ada satu variabel lagi yang sering diabaikan: kondisi fisik ruang yang belum selesai dibangun jauh lebih rentan terhadap kerusakan akibat cuaca dibanding ruang yang sudah selesai dan dihuni. Rumah yang sudah jadi (meski baru sebagian, seperti pada strategi per area) biasanya langsung ditinggali dan dirawat sehari-hari — dibuka jendelanya, disapu, dicek kalau ada yang bocor. Sebaliknya, komponen bangunan yang setengah jadi dan belum ditinggali cenderung dibiarkan terekspos hujan dan panas dalam waktu lama, tanpa ada yang benar-benar mengawasi kondisinya setiap hari.

Analoginya seperti membandingkan rumah kosong yang jendelanya rutin dibuka-tutup penghuni, dengan rumah kosong yang benar-benar ditinggal tanpa penghuni sama sekali — yang kedua jauh lebih rentan lembap, berjamur, bahkan jadi sasaran pencurian material, meski secara struktur dua-duanya "belum selesai" dengan definisi yang sama.

Bukan Soal Ukuran Cicilan, Tapi Soal Cara Membaginya

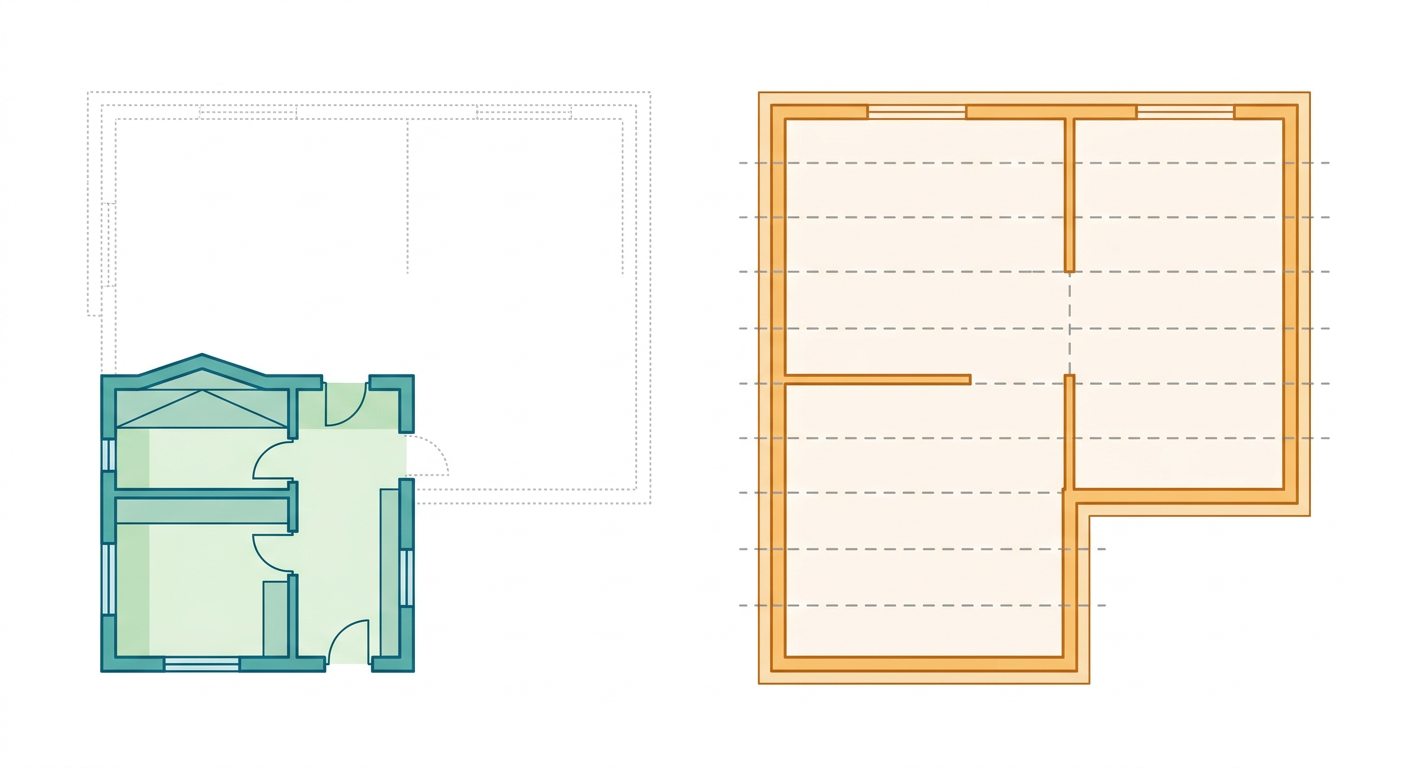

Diagram Pembagian Tahap: Area vs Lapisan

Poin pentingnya bukan "jangan mencicil bangun rumah" — mencicil itu wajar dan realistis buat banyak orang dengan dana terbatas. Yang jadi masalah adalah cara membagi cicilannya. Membagi per area menjaga setiap tahap tetap jadi satu unit kerja yang utuh dan bisa diverifikasi selesai atau belum. Membagi per komponen membuat seluruh rumah berada dalam status "belum jelas" dalam waktu lama, dan status yang tidak jelas ini yang bikin manajemen dan kontrol kualitasnya jauh lebih berisiko — apalagi kalau pelaksananya berganti di tengah jalan.

Implikasi untuk Mahasiswa Arsitektur

Kalau suatu saat kamu diminta membantu klien merancang rumah yang akan dibangun bertahap karena keterbatasan dana, ini poin yang wajib kamu sampaikan di awal: bagi tahapan berdasarkan area fungsional yang utuh, bukan berdasarkan lapisan konstruksi. Selain lebih mudah dikontrol, pembagian per area juga membuat setiap tahap punya nilai guna langsung begitu selesai — klien bisa mulai tinggal di bagian yang sudah jadi, alih-alih menunggu seluruh rumah "naik level" bersamaan sebelum bisa dipakai sama sekali.

Kesimpulan

Kalau memang harus membangun rumah secara bertahap karena dana terbatas, bagi tahapannya per area yang bisa selesai utuh, bukan per lapisan pekerjaan yang menyebar ke seluruh rumah. Ibarat memasak dengan uang belanja terbatas: lebih baik masak satu porsi kecil yang benar-benar matang dan siap disantap, daripada belanja bahan untuk porsi besar tapi masakannya menggantung setengah jadi, menunggu kelanjutan yang belum tentu kapan datangnya.

Baca Juga:

Coba kalkulator ini di lokerarsitek.com/kalkulator/rab → — sebelum menentukan strategi cicilan, hitung dulu estimasi biaya tiap tahap pakai Estimasi RAB Sederhana, supaya kamu tahu area mana yang realistis diselesaikan penuh di setiap tahap.

Mau Kerja di Bidang Arsitektur?

Cek lowongan terbaru untuk arsitek, interior designer, dan drafter di seluruh Indonesia — update setiap hari di lokerarsitek.com →

Buat mahasiswa arsitektur dan fresh graduate: kalau nanti punya klien dengan budget terbatas, jangan cuma bantu mereka desain rumahnya — bantu juga mereka merancang urutan pembangunannya. Itu sama pentingnya.
