Ada kepercayaan umum di dunia manajemen proyek: kalau sebuah pekerjaan tertinggal jadwal, solusinya tinggal tambah orang. Logikanya kelihatan masuk akal — lebih banyak tangan, lebih cepat selesai. Masalahnya, logika ini cuma berlaku untuk sebagian pekerjaan, dan proyek rumah adalah contoh sempurna kenapa logika ini bisa menyesatkan kalau diterapkan secara membabi buta.
Hukum Brooks: Kenapa Menambah Orang Tidak Selalu Mempercepat Pekerjaan

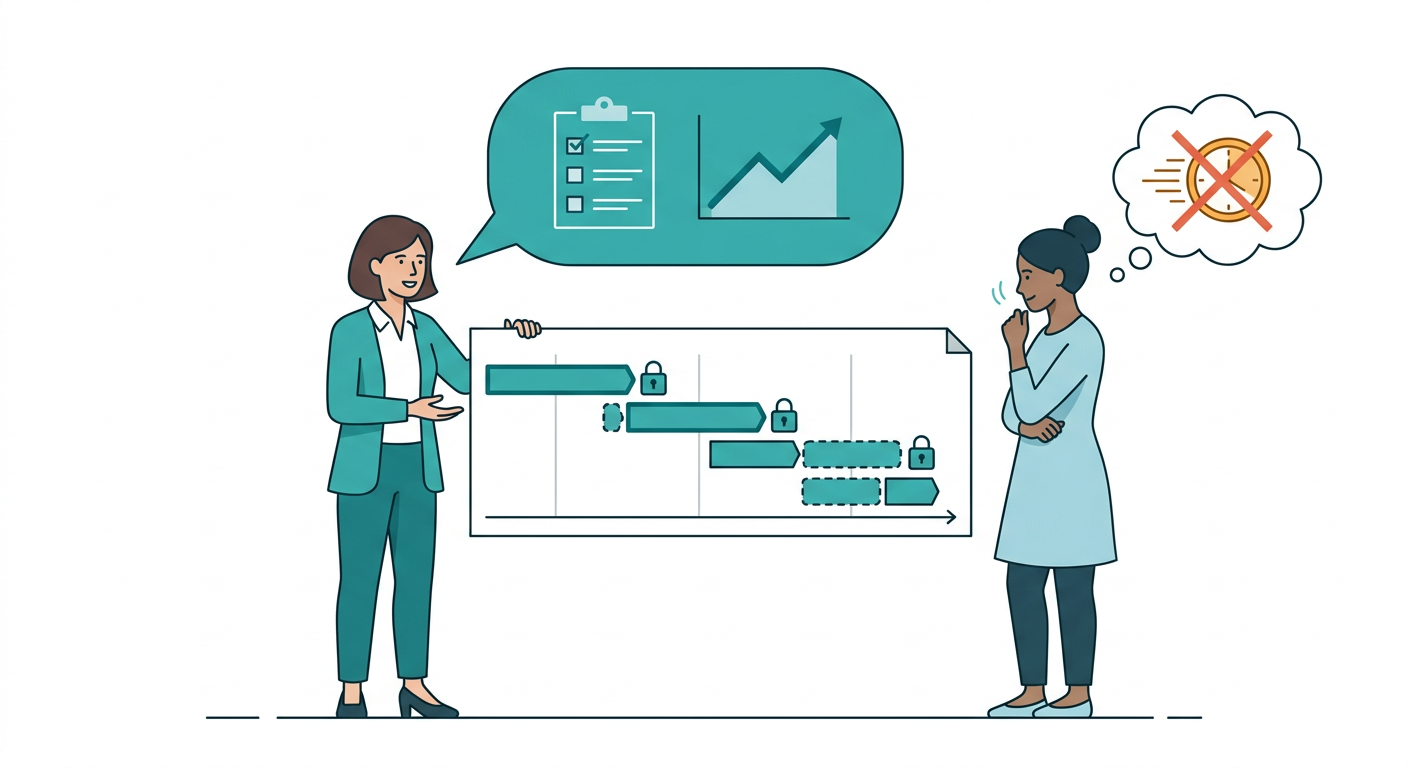

Di dunia rekayasa perangkat lunak, ada prinsip klasik yang dirumuskan insinyur Fred Brooks: menambah tenaga kerja ke proyek yang sudah terlambat justru bisa membuatnya makin terlambat, bukan makin cepat. Analogi yang sering dipakai untuk menjelaskan ini sederhana — betapa pun banyaknya perempuan yang dikerahkan, proses kehamilan tetap butuh sembilan bulan; sembilan perempuan tidak bisa membuat satu bayi lahir dalam waktu satu bulan. Intinya bukan soal jumlah sumber daya, tapi soal sifat pekerjaannya: ada pekerjaan yang parallelizable — bisa dibagi ke banyak orang dan dikerjakan bersamaan — dan ada pekerjaan yang serial, terikat pada durasi waktu intrinsiknya sendiri, tidak peduli berapa banyak orang yang ditugaskan untuk mengerjakannya.

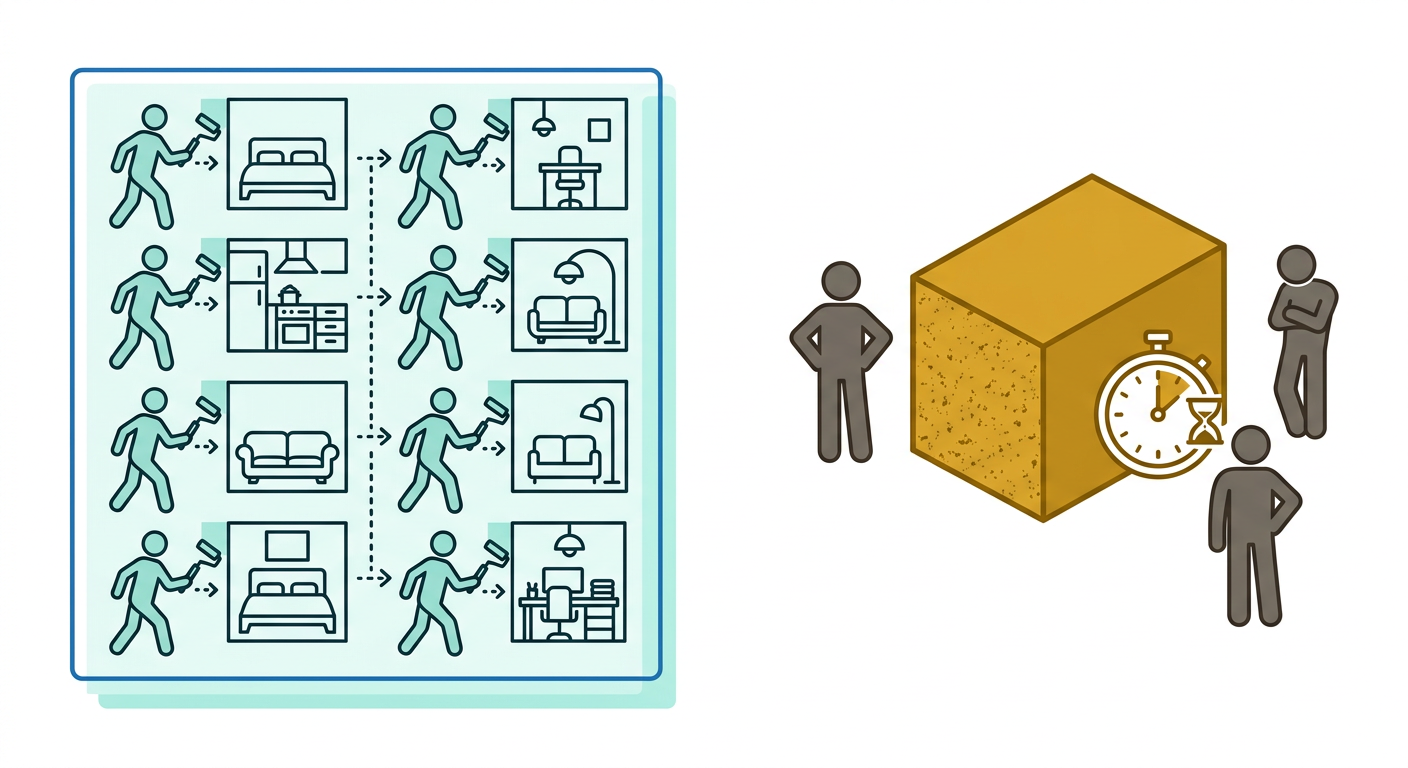

Mengecat sepuluh ruangan adalah contoh pekerjaan yang parallelizable — datangkan sepuluh tukang cat, sepuluh ruangan selesai nyaris bersamaan. Tapi menunggu beton mencapai kekuatan cukup sebelum cetakannya dilepas adalah pekerjaan serial — itu proses kimiawi reaksi hidrasi semen yang berjalan pada laju tertentu, dan laju itu ditentukan oleh suhu, kelembaban, dan komposisi material, bukan oleh jumlah tukang yang berdiri di sekitarnya.
Empat Proses yang Terikat Waktu Kimiawi, Bukan Waktu Tenaga Kerja

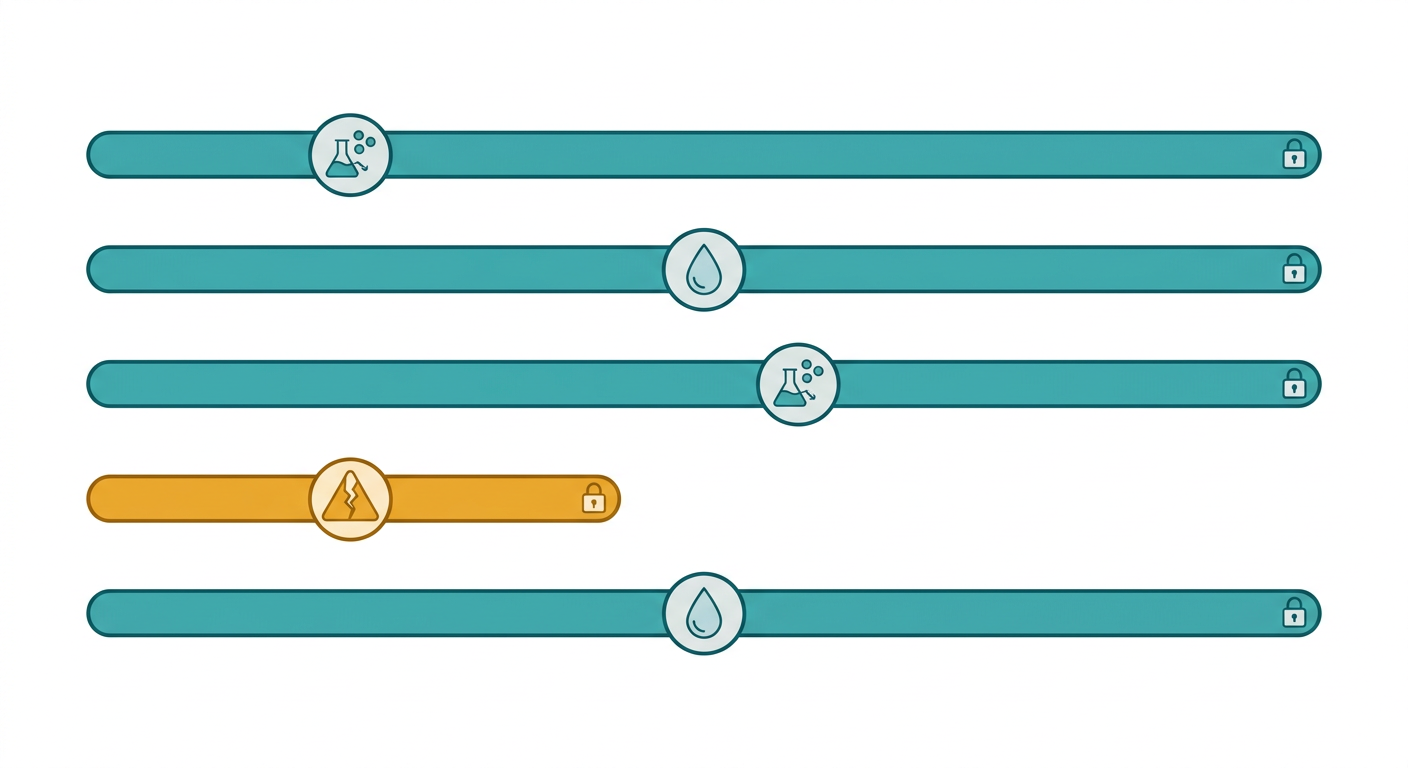

Pelepasan bekisting (cetakan cor). Waktu minimum yang dibutuhkan sebelum cetakan boleh dilepas berbeda-beda tergantung elemen strukturnya, dan ini bukan angka sembarangan — pelat lantai dan balok menahan beban sendiri secara lentur begitu cetakan dilepas, sehingga butuh waktu lebih lama untuk mencapai kekuatan yang memadai, sementara dinding atau kolom yang bebannya lebih aksial bisa dilepas lebih cepat. Standar rekayasa sipil umumnya membedakan waktu tunggu ini dalam hitungan jam untuk dinding/kolom, dan beberapa hari untuk pelat dan balok. Melepas cetakan terlalu dini bukan cuma berisiko bentuknya berubah, tapi berisiko struktural nyata — beton yang belum cukup kuat menahan beban sendiri bisa melendut atau retak secara permanen sejak awal usianya.
Waktu tunggu plester kering. Retak rambut pada lapisan acian sering disalahkan ke kualitas bahan, padahal salah satu penyebab paling umum justru plester yang belum cukup umur sebelum dilapis acian di atasnya. Proses pengeringan plester melibatkan penguapan air secara bertahap sambil semen terus mengeras — kalau dipaksa dilapis terlalu cepat, air yang masih terperangkap di dalam plester akan mencari jalan keluar lewat lapisan acian yang baru, menyebabkan retak rambut yang sebenarnya bisa dihindari hanya dengan menunggu.
Waktu tunggu acian kering sebelum dicat. Cat dan kelembaban memang dua hal yang berlawanan secara kimiawi — cat yang diaplikasikan di atas permukaan yang masih menyimpan kadar air dan alkali residual dari proses pengeringan semen berisiko mengalami pengelupasan atau perubahan warna di kemudian hari, meski sekilas tampak kering di permukaan. Jeda waktu yang disarankan sebelum pengecatan — biasanya diukur dalam hitungan minggu, bukan hari — bukan rekomendasi konservatif tanpa dasar, melainkan waktu yang dibutuhkan kadar alkali di dalam dinding untuk turun ke tingkat yang aman bagi lapisan cat di atasnya.
Uji rendam waterproofing. Berbeda dari tiga proses sebelumnya yang sifatnya kimiawi, uji rendam ini soal pembuktian, bukan soal reaksi material — prinsip yang juga relevan dengan bagaimana sistem drainase air hujan juga butuh verifikasi fungsional, bukan cuma asumsi visua. Waktu rendam minimal 24 jam dibutuhkan karena kebocoran kecil pada lapisan waterproofing seringkali butuh waktu untuk benar-benar terlihat sebagai rembesan — pengujian yang terburu-buru bisa memberi hasil "lolos" palsu, padahal kebocorannya baru akan terlihat jelas di jam ke-30 atau ke-40.
Analoginya Mirip Proses Fermentasi

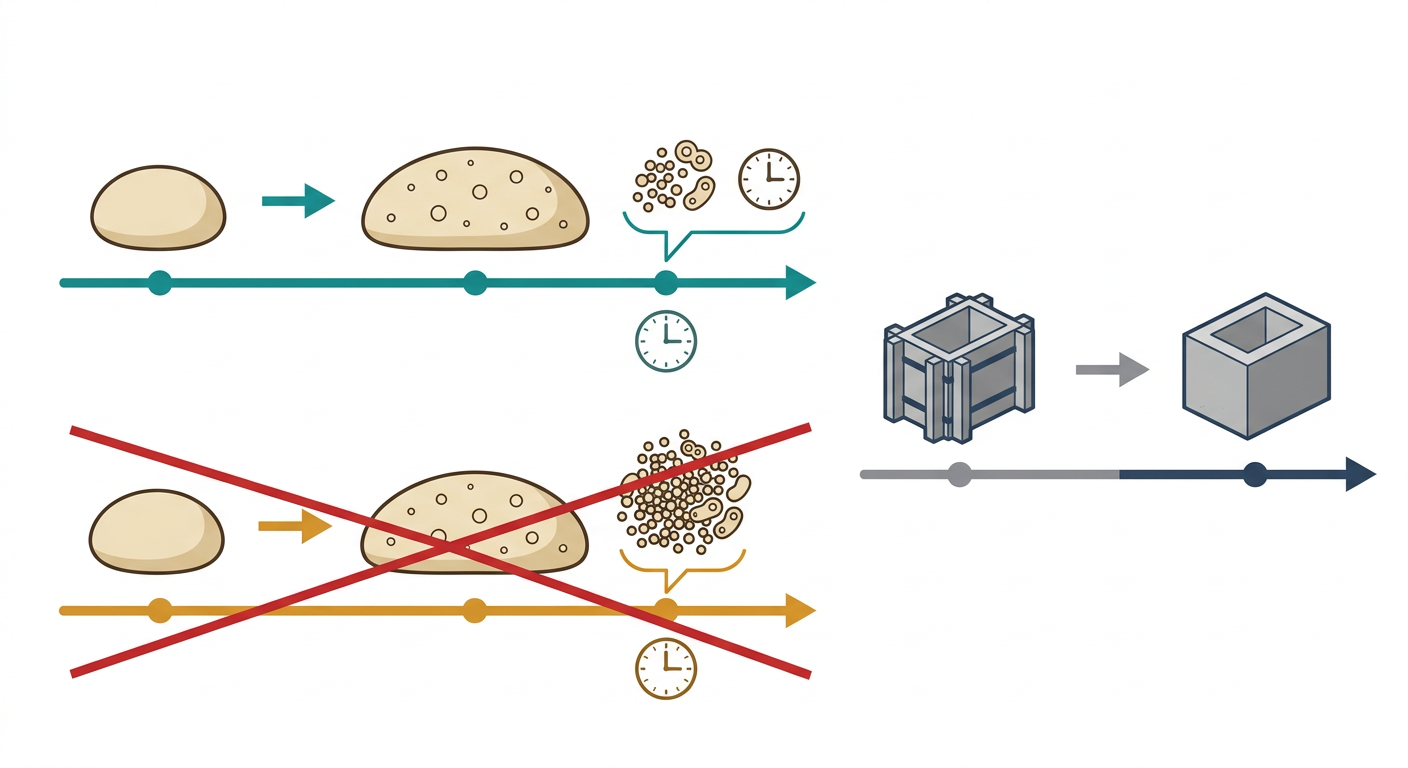

Menambah ragi ke dalam adonan roti tidak membuat adonan mengembang dua kali lebih cepat secara proporsional — reaksi fermentasi berjalan pada laju yang ditentukan suhu dan waktu, bukan jumlah ragi yang dituang. Beberapa proses konstruksi punya logika serupa: proses kimiawi di dalam material akan berjalan sesuai lajunya sendiri, dan usaha mempercepatnya secara paksa biasanya bukan mempersingkat waktu, tapi justru mengorbankan hasil akhirnya.
Implikasi untuk Mahasiswa Arsitektur

Kalau kamu nanti berperan menyusun jadwal proyek atau menjelaskan linimasa ke klien, kemampuan membedakan dua jenis pekerjaan ini — yang elastis terhadap tenaga kerja tambahan dan yang kaku terhadap waktu — adalah kemampuan yang akan sering kamu pakai, terutama saat klien bertanya "bisa dipercepat nggak?" Jawaban yang jujur dan berbasis teknis jauh lebih berharga dibanding janji kosong yang berakhir mengorbankan kualitas struktur. Ini juga alasan kenapa jadwal proyek idealnya sudah dipikirkan matang sejak dokumen awal, sejalan dengan pentingnya perencanaan yang detail sebelum eksekusi dimulai — supaya waktu tunggu yang memang tidak bisa dihindari sudah diperhitungkan dari awal, bukan jadi kejutan yang membuat klien panik di tengah proyek.
Kesimpulan
Proyek yang berjalan lambat belum tentu sedang bermasalah — bisa jadi justru sedang mematuhi batas waktu yang memang dibutuhkan material untuk mencapai kekuatan dan keamanannya. Sebaliknya, proyek yang berjalan sangat cepat di titik-titik yang seharusnya terikat waktu kimiawi justru layak dicurigai: kecepatan itu kemungkinan besar hasil dari prosedur penting yang dilewati, bukan efisiensi yang sesungguhnya.
Baca Juga
- "Kan Cuma Gambar Doang" — Kenapa Biaya Arsitek Mahal?
- Cara Menghitung Talang Air Hujan: Panduan Penting untuk Mahasiswa & Klien Arsitek
- Kenapa Got di Indonesia Selalu Kotor? Ini Akar Masalahnya dari Sisi Desain
Mau Kerja di Bidang Arsitektur?
Cek lowongan terbaru untuk arsitek, interior designer, dan drafter di seluruh Indonesia — update setiap hari di lokerarsitek.com →
Buat mahasiswa arsitektur dan fresh graduate: belajar membedakan mana bagian proyek yang bisa dinegosiasikan waktunya dan mana yang tidak bisa adalah bagian dari menjadi profesional yang dipercaya — bukan sekadar orang yang selalu bilang "iya" ke setiap permintaan klien.
